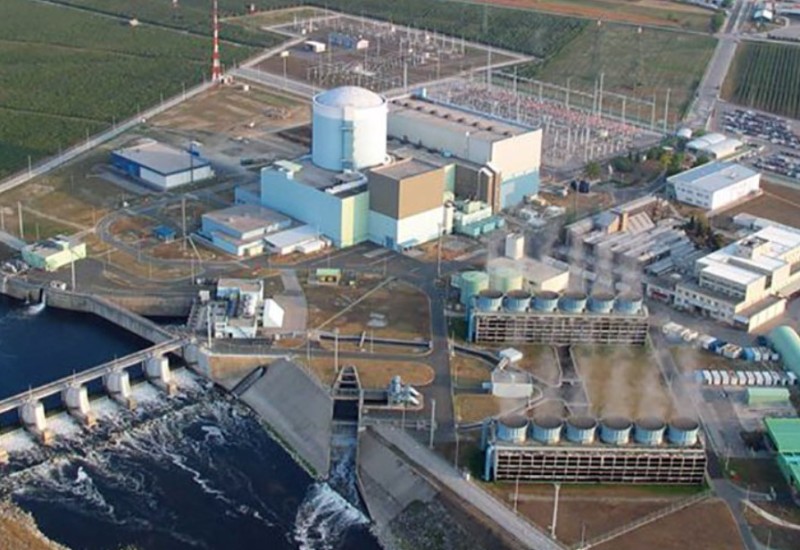

Iz Nuklearne elektrane “Krško” navode da definišu akcije potrebne za sanaciju svih potencijalnih razloga nastanka propuštanja.
– Nakon premještanja goriva iz jezgra reaktora u bazen za istrošeno gorivo, pristupiće se ultrazvučnom snimanju cjevovoda sa spoljne i unutrašnje strane – ističu iz nuklearke, napominjući da očekuju da će ta ispitivanja otkriti uzrok propuštanja.
Sva potrebna dijagnostika i analize, kako navode, trebalo bi da budu obavljene u roku od mjesec dana.
– Znamo da je to izazov za zaposlene, institucije i partnerska preduzeća. Prognoziranje datum sinhronizacije elektrane na mrežu je prerano. Poteškoću želimo ukloniti stručno i kvalitetno da bi mogli nastaviti prema zacrtanom putu dugoročnog i stabilnog rada – navode iz nuklearne elektrane “Krško”.
U saopštenju se dodaje da će biti potrebno ispitivanje cjevovoda, analitička studije, te dobijanje dozvola za metode sanacije u čemu sarađuju sa domaćim i međunarodnim institucijama.
Iz nuklearke podsjećaju da je zbog utvrđenog propuštanja u reaktorskoj zgradi elektrana preventivno zaustavljena.
Reaktor je zaustavljen u petak, 6. oktobra, i elektrana je bila u takozvanom stanju vruće pripravnosti.
– Ekipe su ušle u reaktorsku zgradu da bi locirale mjesto propuštanja, a elektranu je u potpunosti ohlađena zbog obezbjeđivanja sigurnih uslova za rad – navodi se u saopštenju, prenosi RTRS.
Iz “Krška” dodaju da je količina propuštanja bila unutar pogonskih ograničenja, da se sva voda skupljala u sistemima reaktorske zgrade i biće obrađena sa isparivačem prema ustaljenim postupcima.
Hit Nedjelje
Kaja Kalas: Stanje u svijetu takvo da je vrijeme da počnemo da pijemo
Popularno
Milioner (79) traži ženu: Objavio listu zahtjeva
Danska: u programu državne televizije pojavio se u majici četničkog pokreta
Pratite nas
Putem naših društvenih mreža
Provjerite stanje na graničnim prelazima
